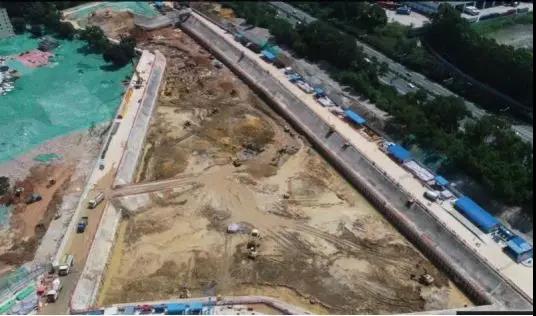

深圳作為全國首批裝配式建筑示范城市,近年來,相關政策不斷落到實施、產業配套不斷完善、市場熱情持續高漲,裝配式建筑項目呈現規?;鲩L(zhǎng),目前全市裝配式建筑面積已經達到1000萬平方米,市區兩級通過技術認定的裝配式建筑項目已超過20個。本期小編帶你們一起了解梅林關更新單元02-05地塊裝配式建筑項目吧!
梅林關更新單元02-05地塊裝配式建筑項目
項目概況
深國際萬科和風軒項目(以下簡稱“本項目”)位于龍華區民治大道東側,項目毗鄰梅觀高速公路,與民治水庫隔路相望。
本項目總建筑建筑面積18.79萬平方米。項目一期用地面積約3.12萬平米,總建筑面積18.79萬平米,住宅建筑面積11.67萬平米,地上最高34層,地下2層;住宅總戶數1743戶,容積率:4.18。
本項目裝配式建筑設計范圍為1A棟~1G棟,采用的預制構件包括預制混凝土外掛墻板、預制陽臺、預制挑板、預制欄板、預制樓梯。
按照深圳市計算細則,1A棟/1B棟預制率為18.55%,裝配率為54.96%;1C棟/1D棟/1E棟預制率為18.87%,裝配率為54.30%;1F棟/1G棟預制率為17.04%,裝配率為54.81%。
標準化設計(以實際情況為準)
1、樓型和戶型標準化設計
本項目住宅采用兩種樓型共3種戶型:A/79㎡,B1/95㎡,B2/95㎡;本項目保障房采用兩種樓型共5種戶型:A/35 ㎡ ,B/35㎡ ,C/50㎡ ,D/65㎡ ,E/65㎡ ;
2、預制構件標準化設計
本項目1A棟~1E棟共使用16種預制外掛墻板構件(8對鏡像),10種預制陽臺構件(5對鏡像),5種預制挑板構件(2對鏡像),分別對應3種標準戶型;2種預制欄板構件(1對鏡像),對應1種標準戶型。本項目1F棟/1G棟共使用13種外墻構件(4對鏡像),分別對應5種標準戶型;1種樓梯構件。
3、裝修機電一體化設計
該項目PC構件和機電協同設計。機電設備管線系統采用集中布置,管線及點位預留、預埋到位:預制外墻預留預埋線盒、設備管線、空調留洞等。
對管線相對集中、交叉、密集的部位,比如強弱電井、表箱、集水器等進行管線綜合,減少平面交叉;豎向管線集中布置,并滿足維修更換的要求。
裝配式建筑技術應用(以實際情況為準)

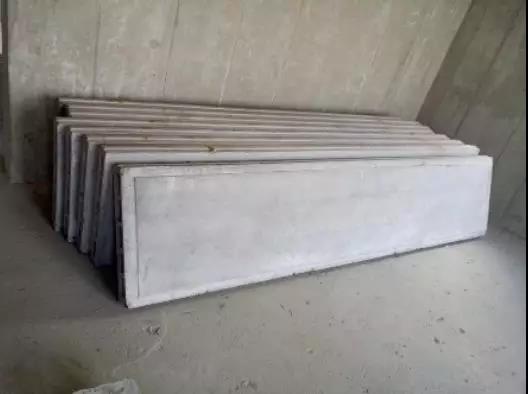

1、預制飄窗
2、預制陽臺
3、預制樓梯
4、預制陽臺隔板
5、預制內墻板
立?;炷翝仓A(yù)制內墻板:由水泥、陶粒、砂、水、外加劑等原料組成,內置冷拔低碳鋼筋。

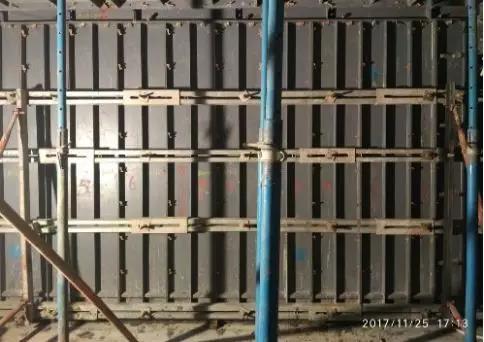

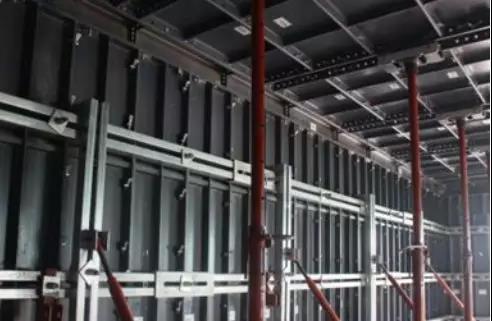

6、鋁模板施工
鋁模板采用可調鋼支撐和早拆模體系,每棟一套模板,懸挑部位四套支撐,其余部位三套支撐,以提高模板周轉率。

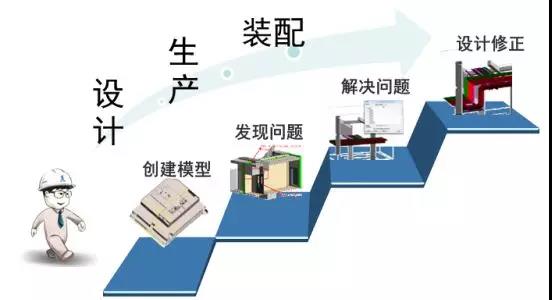

7、BIM應用
結合本項目,BIM 應用可分為方案設計、初步設計、施工圖設計、施工準備、施工實施等階段。下表既針對方案設計、初步設計、施工圖設計、施工準備、施工實施等各階段基于BIM技術的基本應用進行描述說明。
總結
本項目集合了建設方、設計、裝修、施工、生產、模具深化等各方優質力量,協同工作,確保了裝配式項目的順利設計和后期施工實施,并建立了相應的質量管理體系。
本項目節點設計合理,結構安全及建筑性能滿足國家相關規范要求,技術可行。
本項目考慮了標準化設計,有效提高了預制構件模具使用效率,合理控制了建筑增量成本。
本項目施工充分考慮裝配式的施工技術方案,提出重點難點內容,并針對性提出解決措施。同時充分利用BIM的協同優勢,為施工提供了很好的施工模擬和檢討平臺。
標準層采用工具式鋁模板施工與預制構件完美結合,并結合內隔墻的預制輕質墻板等新材料的應用,使所有墻體取消抹灰。即解決了抹灰層空鼓質量問題又滿足了產業化的綠色施工要求。
建筑設計與裝修設計相互配合、相互協調同步設計,在設計階段做充分準備,考慮了機電管線、裝飾裝修、建筑產品和部件的安裝等要求,為縮短后期裝修的工期、提高建筑質量提供了條件。
本項目預制率、裝配率等指標均滿深圳市對于裝配式建筑項目的相關要求。
